Hieronder vind je de lopende en komende fases van het centrumontwikkelingsproject 'Creatieve Campus - PPS Markt':

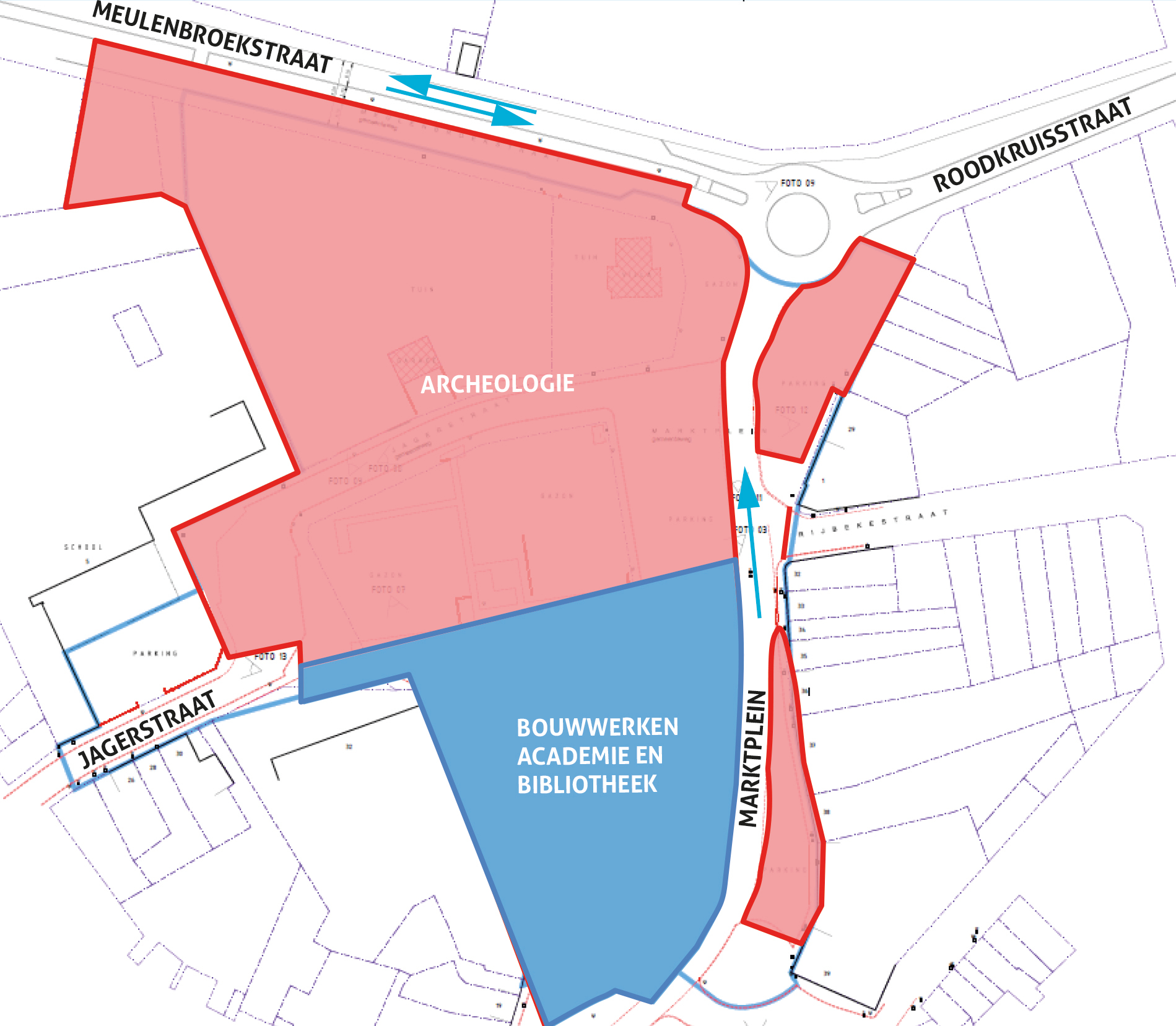

Fase 2: Publieke gebouwen: academie en bibliotheek
Periode: december 2019 - augustus 2021 (+/- 20 werkende maanden)
Downloads:

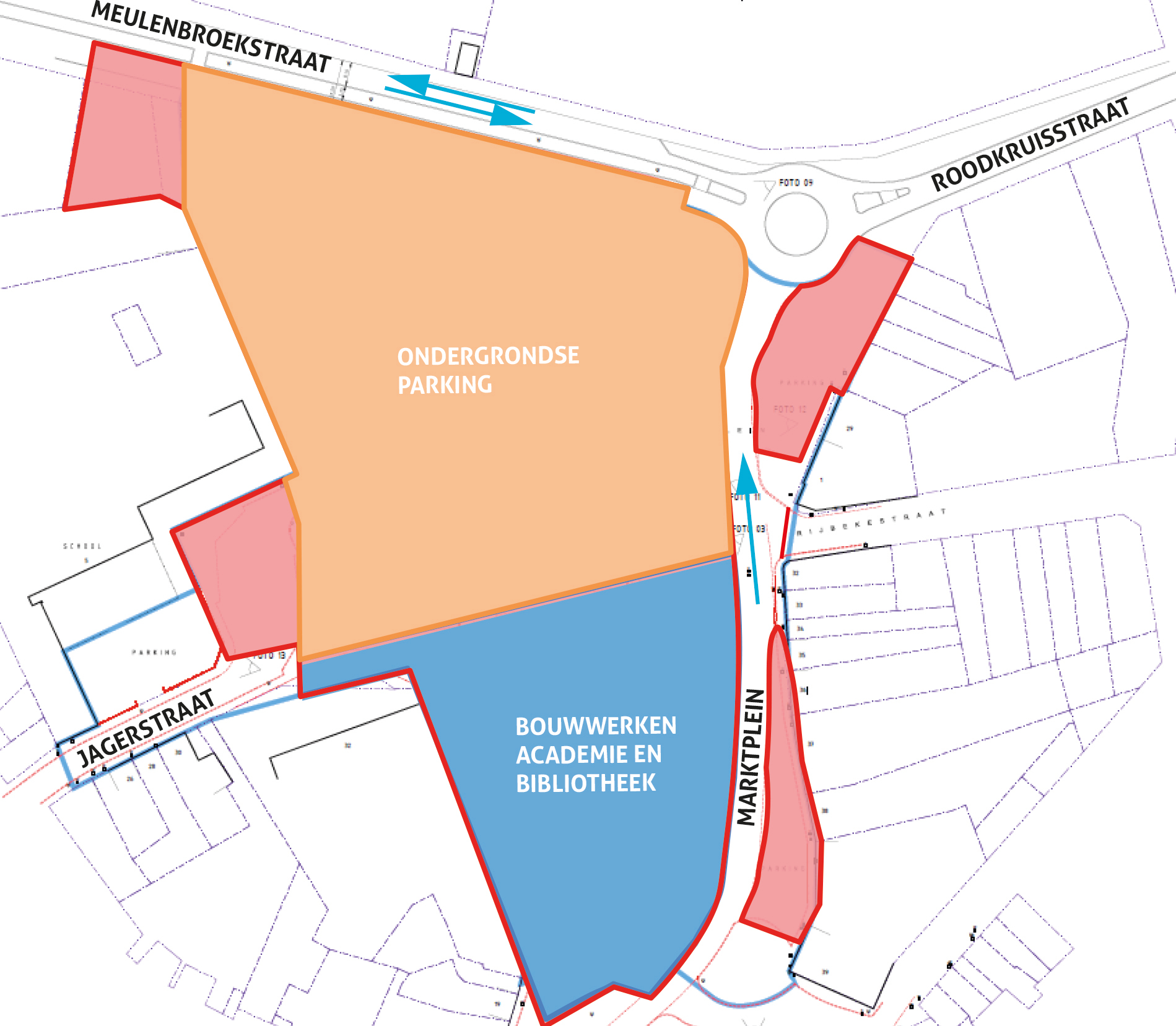

Fase 3: Ondergrondse parking
Periode: maart 2020 - augustus 2022 (+/- 29 werkende maanden)
Downloads:
Fase 4: Aanleg riolering en hogedrukleiding Farys
Fase 4 stond ingepland in de periode september-december 2021, maar werd ondertussen reeds vervroegd uitgevoerd.
Fase 5: Openbaar domein academie en bibliotheek
Periode: april 2021 - augustus 2021 (+/- 3 werkende maanden)
Fase 6: Privatief gebouw D
Periode: september 2021 - maart 2023 (+/- 30 werkende maanden)
Fase 7: Privatief gebouw C
Periode: maart 2023 - september 2024 (+/- 18 werkende maanden)
Fase 8: Openbaar domein Marktplein-Jagerstraat
Periode: samen met gebouw C of D (nog te bekijken)
